一、項目背景概述
引江補漢工程,是南水北調中線工程的后續水源工程,從長江三峽庫區引水入漢江,終點位于丹江口水庫,丹江口大壩下游漢江右岸安樂河口,全長194.8公里,平均引江水量為39億立方米。該工程由水利部負責,長江水利委員會負責項目規劃設計總成。受地形條件限制,全程采用隧洞輸水,隧洞開挖斷面13米,地質條件極其復雜,在一切情況順利下預計總工期約9年。引江補漢工程是南水北調后續工程,根據《引江補漢工程規劃》,引江補漢工程多年平均從長江引水38.7億m3,扣除輸水損失后凈補水36. 7億m3。
二、工程簡述
谷城段20#平洞兩側坡面包含一級馬道,洞臉左側坡比為1:1,右側為1:1至1:1.5,主體采用10cm厚C25混凝土噴砼支護。該邊坡設計采用植被混凝土技術進行生態修復。
丹江口段出口洞邊坡,第一級坡比為1:1,第二級坡比為1:1.25,第三級坡比為1:1.25~1:1.5。第一級坡和第二級坡于洞口上方合計長約143.21m的范圍內含錨筋樁,其余坡面主體采用厚15cm的C25混凝土噴砼支護,該邊坡設計采用植被混凝土技術進行生態修復。
三、施工流程

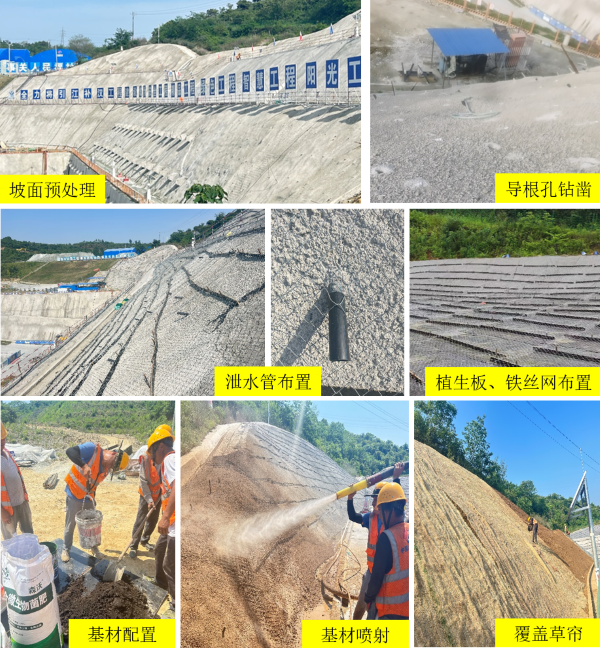

坡面預處理→錨釘施工、導根孔鉆鑿→鋪設植生板→掛勾花鐵絲網→錨釘整理、綁扎固定網片→噴射植被混凝土基層→噴射植被混凝土面層→覆蓋草簾→養護
四、坡面演變圖

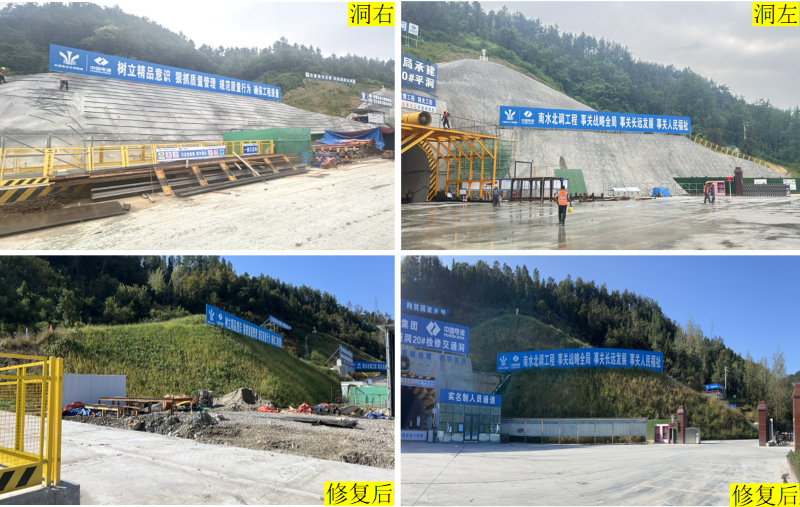

谷城段20#平洞邊坡

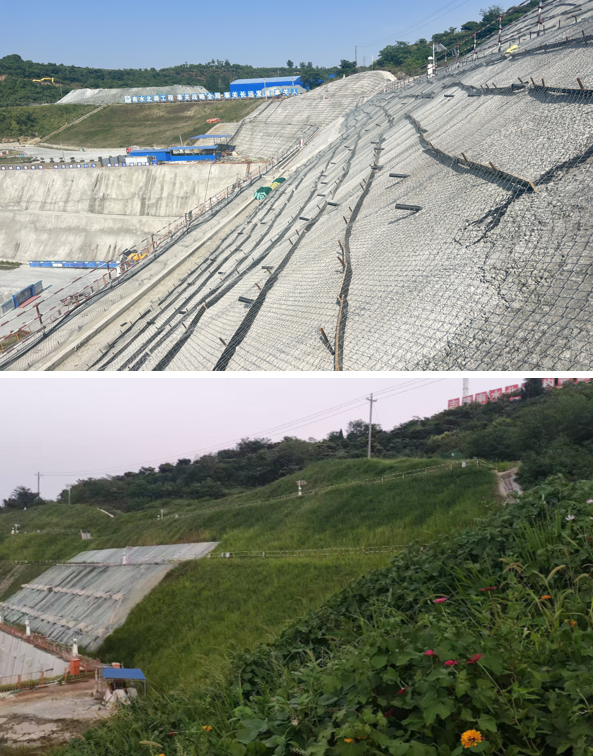

丹江口段出口洞邊坡
五、總結
谷城段20#平洞邊坡和丹江口段出洞口邊坡于2024年4月開始進行植被混凝土施工。完工后三個月,裸露的邊坡披上了綠色“外衣”。坡面上的植被迅速生長,覆蓋率已達95%以上。草本、灌木和花交織成片,層次豐富、色彩斑斕,仿佛一幅生動的生態畫卷徐徐展開。植物不僅有效固土、防止水土流失,還為周圍環境注入了生機,令整個修復區的生態面貌煥然一新。
2024年7月中旬,湖北省丹江口市經歷兩次特大暴雨,丹江口市氣象臺發布暴雨紅色預警信號,降雨量超過歷史極值,是丹江口市有氣象記錄以來最強一次降雨過程。受特大暴雨影響引江補漢工程出口段基坑和隧洞存在倒灌與被淹危險,情況緊急,形勢嚴峻。植被混凝土技術修復治理的坡面,在此次特大暴雨中表現優異,未出現基材垮塌,展現了其卓越的穩定性和有效性。坡面上的植物依然穩固生長,暴雨為其提供了充足的水分,促進了植物的生長。不僅增強了生態環境的穩定性,還進一步改善了坡面的土壤條件。
此次極端天氣事件檢驗了植被混凝土生態修復技術的耐久性與適應性,結果表明該技術的生境基材具有較的高強度和抗沖刷能力,暴雨不僅未損害坡面,反而促進了植被生長和生態系統自我修復,展現了其廣泛的應用潛力。
